样板房提前阶段应该怎么做?
发布者:河北旭威建筑装饰股份有限公司    发布时间:2025-05-14 15:00:09  浏览量:63

从施工方面出发,先做样板间可以方便发现施工工艺等是否合格等问题,有利于以后大规模施工对工期的把控以及对经营方面的节省成本,而最重要的是争取后期大标业务,让甲方认可品牌与专业业务能力。


本期主要来看样板房提前阶段应该怎么做?


01

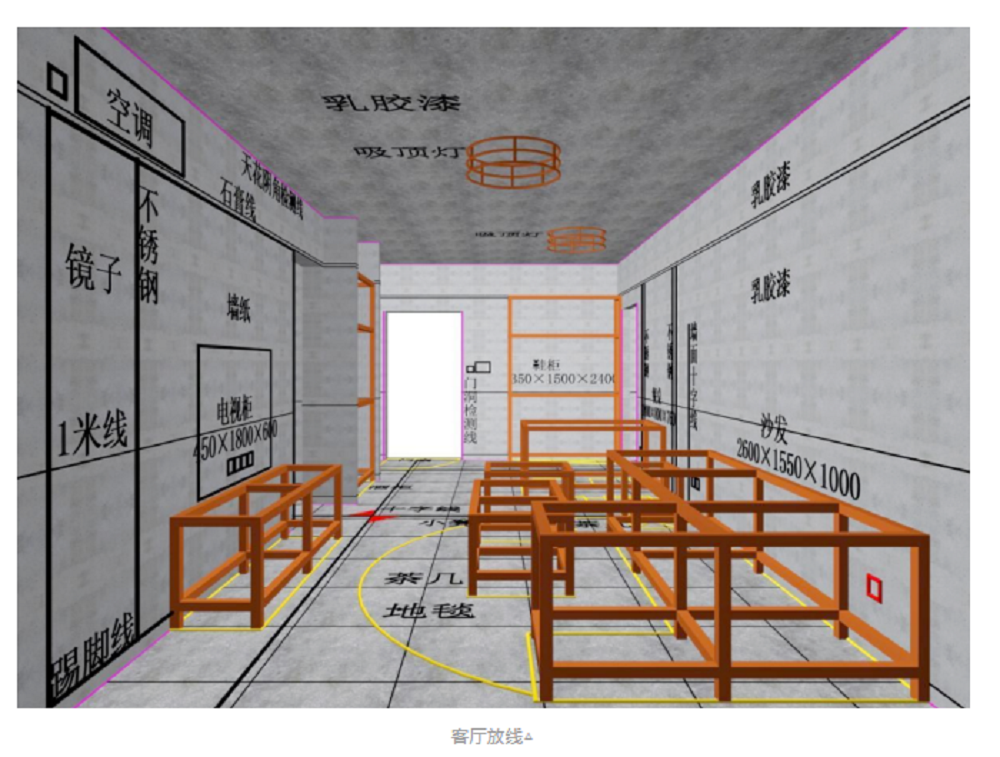

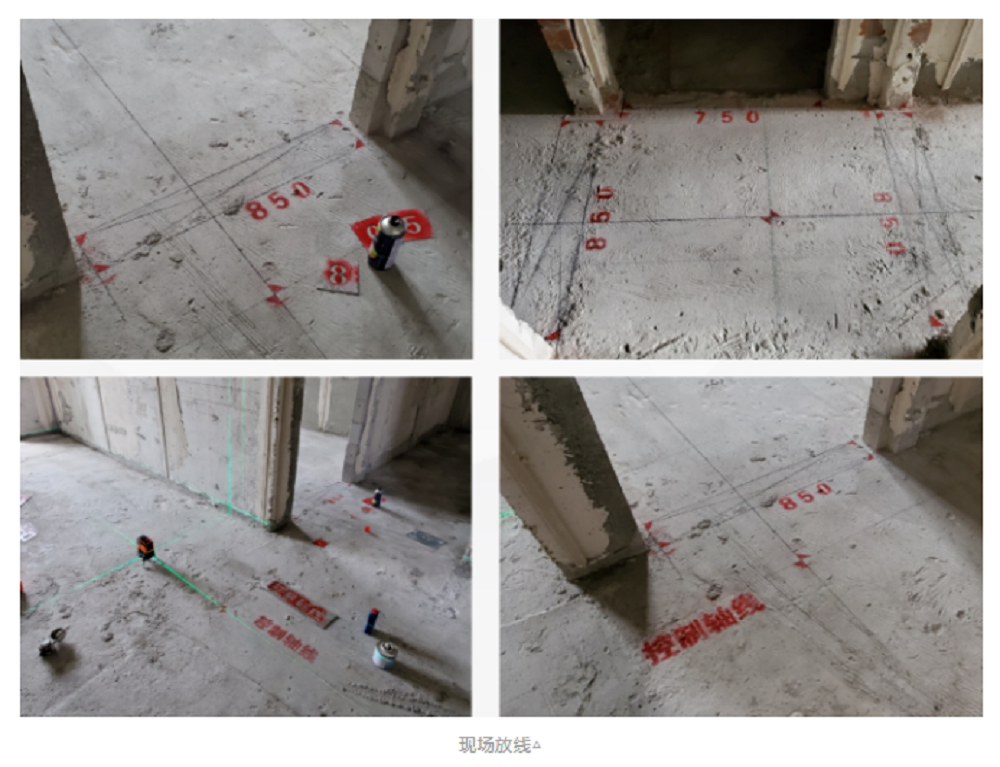

放线样板间实施


在装修工程开始前,要先做出样板间,样板间应达到竣工交验的标准。同时根据样板间确定各种材料、设备的选择,确定各专业交叉施工时应注意的事项,为装修工程的顺利展开打好基础。


规范装修施工放线,复核设计最终效果,计算材料用量,保证施工进度。



02

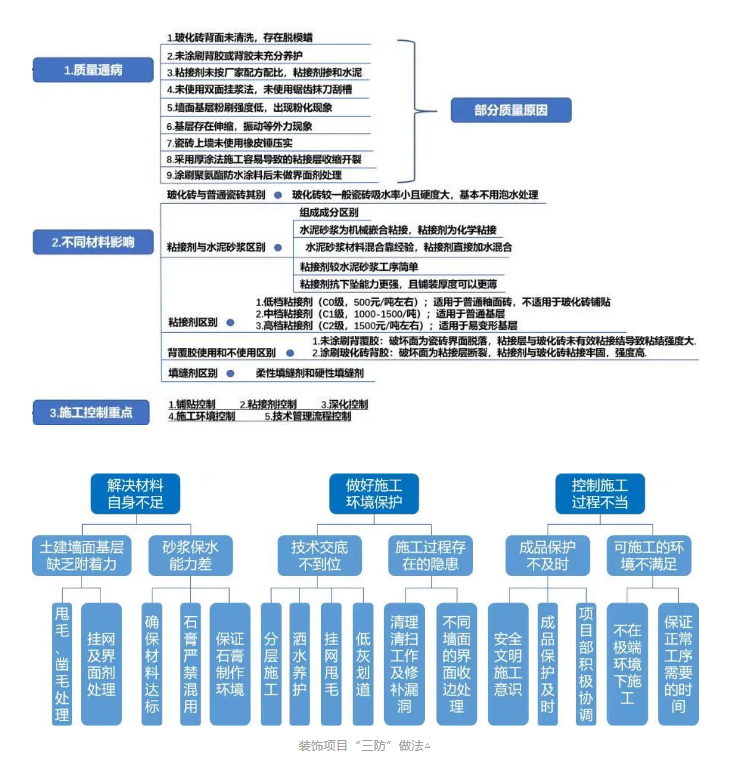

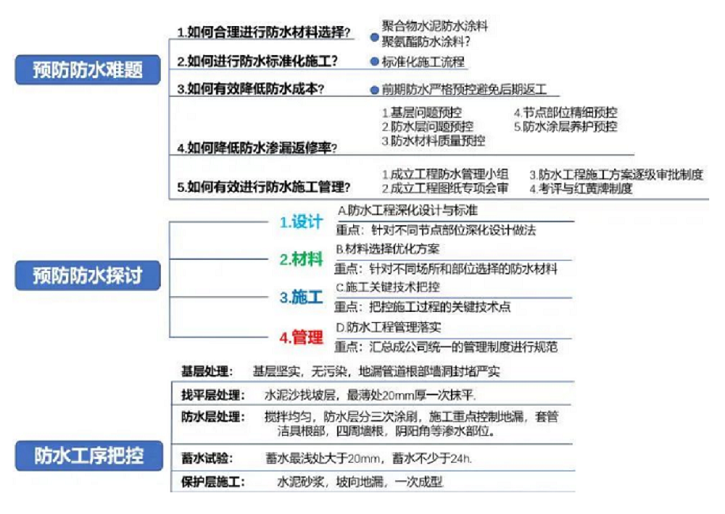

样板工艺确认







防水区域阴角部位做法:



重点要求:

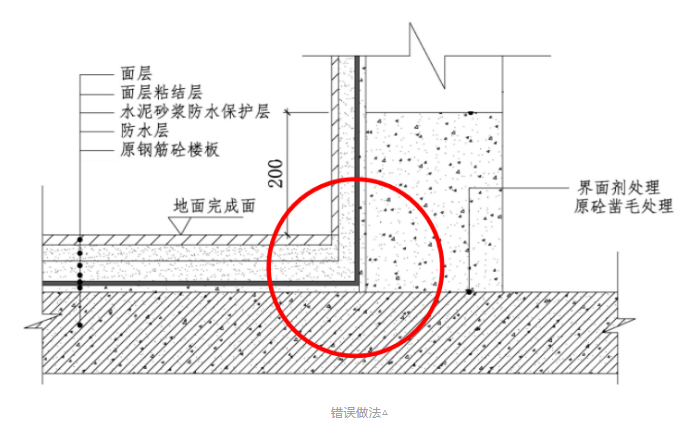

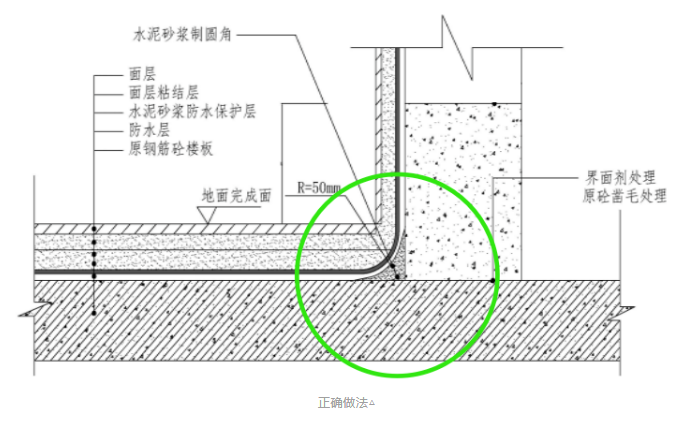

1)防水区域阴角部位必须用1:2水泥砂浆做圆弧处理,直径不得小于 50mm;

2)用 300mm 宽玻纤网格布作为附加层,搭接宽度不小于 100mm。

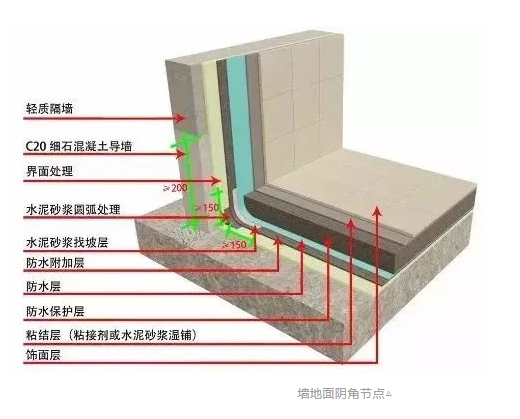

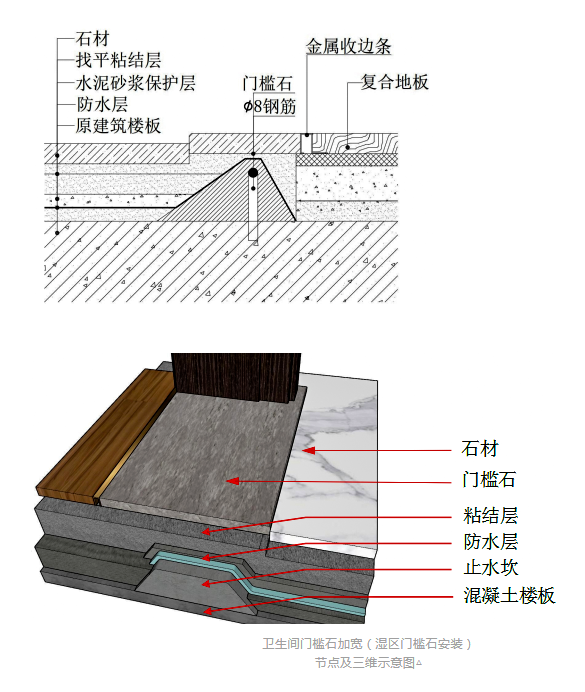

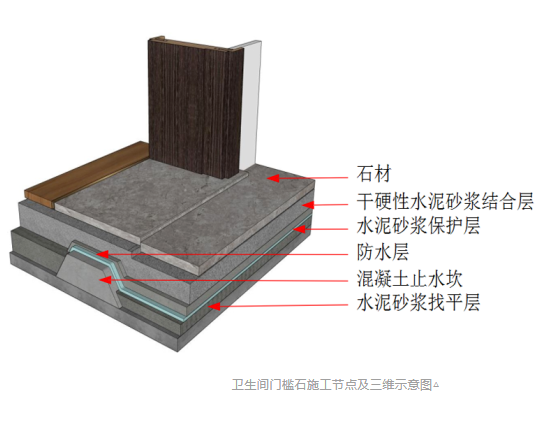

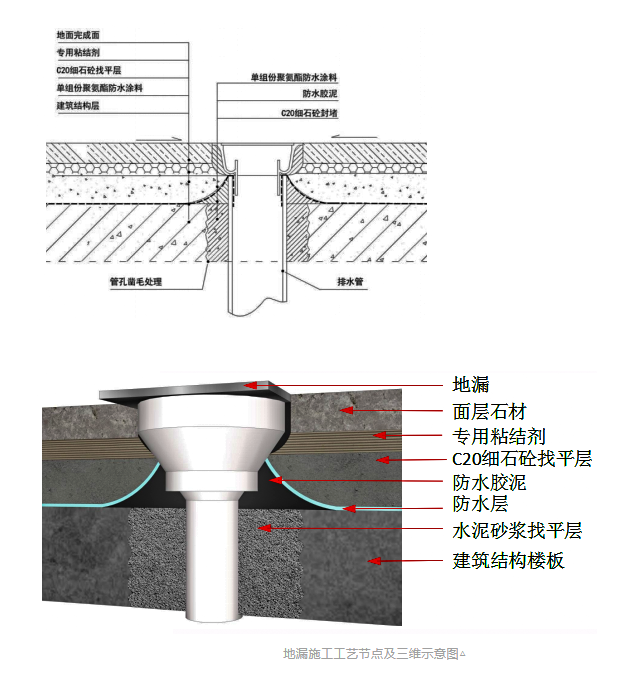

卫生间墙地面阴角施工:



吊顶工程转角加固推迟做法:

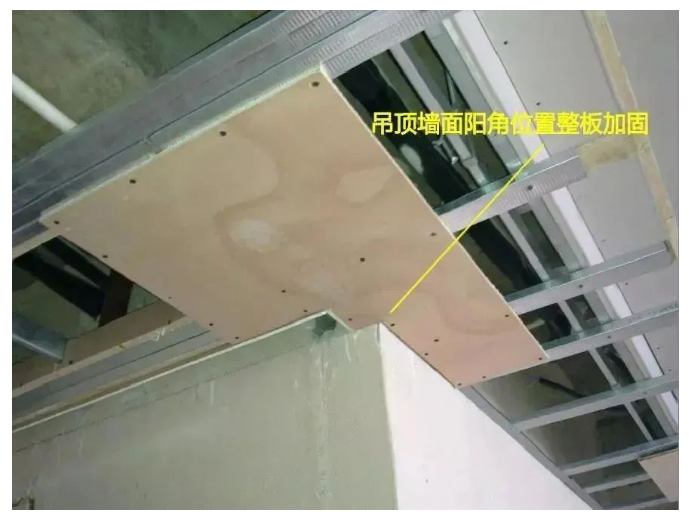

指主副龙全部安装好后,再进行加固措施。







转角加固推迟标准做法:

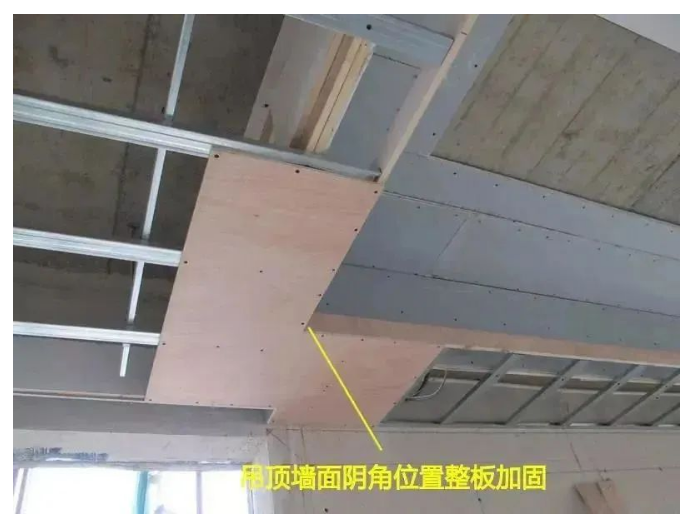

1)转角处利用“L”型9厘板加固,以 15m 为参考单位增加伸缩缝防止开裂;

2)要注意封板后石膏板之间的留缝控制;

3)轻钢龙骨顶面的转角加固和“T”型石膏板封板;



03
明确材料大小样

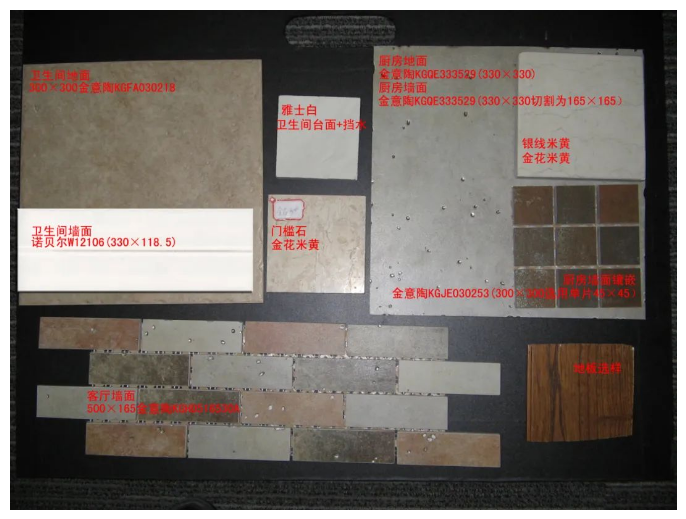

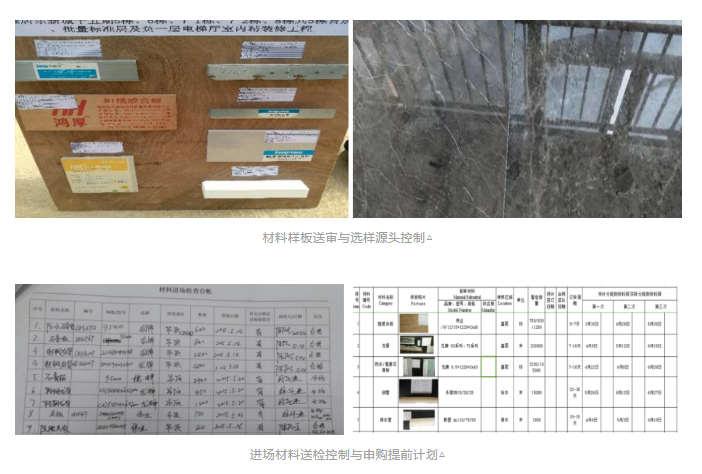

材料样板送审控制;

材料选样源头控制;

进场材料送检控制;

材料申购提前计划。






04
交付样板间实施




样板间必须以高标准作为大面积施工的依据,经项目部联检达到优良后进行大面积施工,最后以样板间为标准进行验收;
样板间完成后由项目管理部组织设计部、成本部进行验收,验收通过后进行大面积施工。
